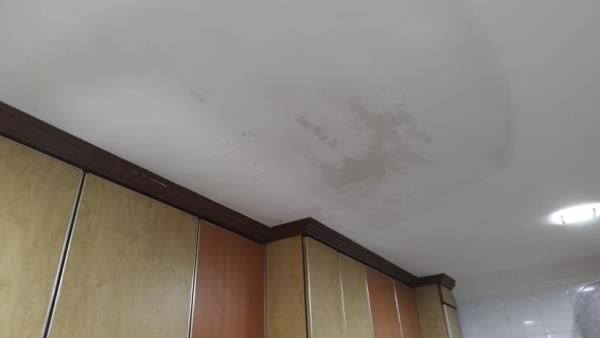

新加坡:去年12月的雨季,大雨持續了好幾天,大衛·莫漢(David Mohan)沮喪地發現,水從廚房天花板上連續幾天滴下來。
放在漏洞下面的桶將在“三到四個小時”內被裝滿,這意味著莫漢先生和他的妻子不得不在晚上輪流醒來清空桶。
這位66歲的退休老人說:“我的房子里就像下雨一樣。”他住在淡濱尼街21號的一個建屋發展局(HDB)街區的頂層。
當時,該街區的屋頂正在安裝太陽能電池板。
“在(安裝)工程之前,沒有泄漏。我們不知道發生了什么,”莫漢上月在家中對中央社表示。
他先是向市議會求助,后來又向組屋尋求幫助。雖然漏水的天花板在今年1月得到了修補,但莫漢仍然擔心,漏水是否對他廚房的假天花板以及漏水處附近的一個內置櫥柜造成了損害。
莫漢打算在他所在街區的太陽能電池板安裝完成后,找一家承包商進行徹底檢查。
至少另外三名住在該地區幾個街區頂層的居民告訴中央通訊社,在安裝太陽能電池板的過程中,他們的屋頂出現了漏水、霉菌生長和水斑。
周一(10月7日),在回應中央社的詢問時,組屋表示,淡濱尼街21號組屋的太陽能電池板安裝承包商在安裝前就發現了天花板裂縫和泄漏等問題。
這些都是由承包商在“善意”的基礎上固定的,有時與安裝工程同時進行。
組屋還表示,所有太陽能電池板安裝項目的承包商“不得鉆穿”組屋的屋頂。
該公司發言人補充說:“相反,太陽能電池板必須由放置在氈墊上的混凝土鎮流器壓載。”
這些毛氈片作為屋頂的“保護膜”,并創造了一個額外的層,“旨在防止水滲漏到下面的屋頂表面”。
“因此,任何后續的天花板泄漏都不太可能是太陽能電池板安裝的結果,而更有可能是由于屋頂現有防水膜或涂層的自然老化,”組屋組說。
淡濱尼街21號的組屋建于1982年至1987年之間,大部分建于1984年。
同一街區的另一位頂層住戶說,今年8月,他們的兩個臥室衣柜里開始出現霉菌。
“隨著屋頂鉆孔的增多,霉菌變得越來越嚴重,尤其是主臥室的衣柜。天花板也開始輕微漏水,”這位希望只被稱為艾米麗的居民說。“這種情況以前從未發生過。”
從那以后,這家人在衣柜里放了更多的一次性除濕機,并更頻繁地在家里使用電動除濕機。雖然霉菌和天花板漏水已經停止,但這家人已經聯系了鎮議會尋求幫助。
建屋發展局在回應中表示,在淡濱尼街21號安裝太陽能電池板的承包商是按照既定的工作流程進行的。

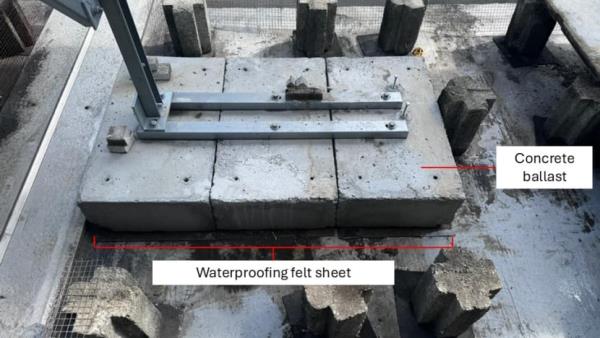

其中包括在混凝土鎮流器下面鋪設保護膜,該鎮流器?支持太陽能電池板及其框架。
此外,沒有直接在鋼筋混凝土屋頂表面鉆孔,以保持屋頂現有的防水膜。
建屋發展局表示,“毛氈床單”被放置在co下面
混凝土壓艙物?支撐著太陽能電池板和它們的f
拉美西斯。這樣做是為了為屋頂和附加部分提供“保護膜”
最后一層,以防止水滲漏到屋頂表面下面。(照片:HDB)
該項目的承包商是Novasix,該公司已委托Alpina能源公司安裝、測試和調試太陽能光伏系統。
Novasix是一家由Digo Corporation (Alpina Holdings的全資子公司)和Terrenus Energy組建的合資企業,這兩家公司于2022年3月共同獲得了SolarNova計劃下的第六次太陽能租賃招標。
Alpina Energy是Alpina Holdings的全資子公司。

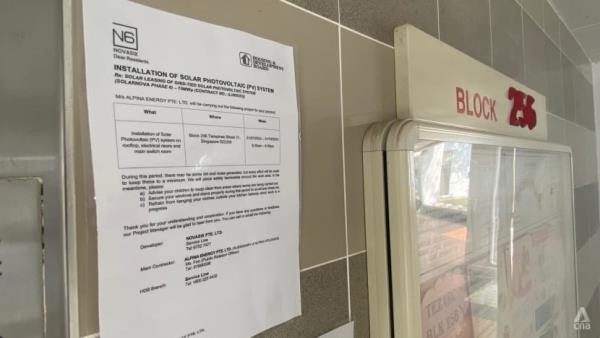

在淡濱尼街21號255座看到的通知通知居民太陽能電池板安裝工作將持續到2024年10月31日。(圖片來源:中央社/鄧世杰)
建屋發展局表示,作為工作過程的一部分,Novasix還在工作開始前進行了“先決條件調查”。
在這些實地檢查中,承建商發現一些住宅單位“存在天花板裂縫、濕斑和漏水等問題”。這些可能是由多種因素引起的,比如熱膨脹或收縮,以及隨著時間的推移自然磨損。建屋發展局表示:“為了促進SolarNova在淡濱尼街21號的安裝,并加快糾正一些通常由市議會完成的屋頂問題,Novasix一直在與受影響的居民密切合作,以善意的方式糾正這些問題。”
“大部分維修工程已經展開,部分工程是在安裝太陽能板的同時進行的。”
組屋發展局還表示,Novasix正“與淡濱尼鎮議會和居民密切合作,在開始在該鎮剩余的475個街區安裝之前解決任何現有問題”。
建屋發展局在回復中沒有說明有多少居民受到影響。另外,記者向淡濱尼鎮議會詢問,有多少居民報告了天花板漏水或裂縫的問題,但沒有得到答復。
Alpina Energy拒絕回應,并指出該公司對建屋發展局的聲明“沒有更多補充”。CNA還聯系了Terrenus Energy請其置評。
淡濱尼街21號的一些組屋正在安裝太陽能電池板。(圖片來源:中央社/鄧世杰)
總體而言,建屋發展局強調,自2018年SolarNova項目啟動以來,它“平均每年收到不到30起關于頂層單元天花板泄漏的反饋”。
“這是迄今為止安裝了太陽能電池板的約4200個組屋中的一個,這意味著不到1%的已安裝組屋受到天花板泄漏的影響,”它表示。
“沒有任何趨勢表明,安裝太陽能電池板會導致頂層單元的天花板泄漏數量增加。”
淡濱尼街21號的居民也表達了對噪音和輕微不便的擔憂,這些噪音和不便似乎是由去年年底開始的長期安裝工作造成的。
建屋發展局在答復中指出,淡濱尼街21號的太陽能電池板正在逐步安裝。
該公司補充說,從面板安裝到系統激活,“每個區塊通常需要4到6個月的時間”。然而,有9個區塊“花費的時間比預期的要長,因為其中一家分包商在確保安裝工程所需材料方面遇到了問題”。
建屋發展局對中央社表示:“隨著問題的解決,此前暫停的安裝工作預計將于今年年底完成。”
